第一次裝修最怕流程不清、工期失控,從設計反覆修改、報價漏項,到施工延誤與驗收爭議,都可能增加時間與預算。完整的室內裝修流程,通常會依序經過需求確認、現場丈量、設計定案、工程報價等流程。這篇文章將整理不同屋況所需時間、設計與施工順序、報價注意事項及驗收重點,幫助屋主掌握每個階段。
Table of Contents
Toggle室內裝修流程要多久?
室內裝修各階段需要多久?
以下時間是常見住宅案件的初步估算,實際仍需依坪數、設計複雜度、材料交期與施工範圍調整:
裝修階段 | 常見所需時間 | 主要工作 |
|---|---|---|
前期諮詢 | 約1~2週 | 確認屋況、居住需求、預算與初步方向 |
平面設計 | 約2~4週 | 格局、動線、收納與設備位置規劃 |
3D設計、選材與施工圖 | 約2~6週 | 確認風格、色彩、材料、水電及細部圖面 |
工程報價 | 約1~3週 | 核對工項、材料規格、付款方式與工期 |
備料、申請與施工準備 | 約1~4週以上 | 材料訂購、工班排程、社區施工登記 |
正式進場施工 | 約2~6個月 | 依屋況進行拆除、水電、泥作、木作與安裝 |
驗收、修繕與清潔 | 約1~2週 | 設備測試、缺失改善、細清與交屋 |
平面規劃、3D圖與施工圖通常需要多次確認,不宜為了趕工過度壓縮;部分設計流程資料顯示,平面配置約需7~14天,3D提案與報價約10~14天,施工圖確認另需約7~10天,但實際時間仍會受到修改次數影響。
新成屋、老屋與局部裝修工期差多少?
- 新成屋裝修:通常不需大幅拆除或全面更換管線,正式施工常見約2~3個月;若連同前期設計、報價與備料,整體規劃可抓3~5個月。
- 中古屋與老屋翻新:通常需要拆除舊裝潢,並處理配電、給排水、防水、壁癌或地坪問題,因此正式工程常見約4~6個月,屋況複雜時可能達6~9個月。
- 局部裝修:需依工種判斷。單純油漆、地板或櫃體更新,可能在數天至數週內完成;若是廚房、浴室翻修,涉及拆除、水電、防水、泥作及設備安裝,通常約需2~4週。
室內裝修設計流程怎麼進行?
確認居住需求、裝修預算與風格方向
設計前應先盤點家庭成員、生活習慣、收納量、居家辦公等,讓格局與設備真正符合使用需求。預算則可分成必要工程與風格工程,優先安排水電、防水、照明及基礎收納,再視餘額調整特殊塗料、造型木作或進口材料。風格溝通時,建議準備數張喜歡與不喜歡的案例,具體指出配色、材質、燈光及家具配置,減少雙方認知落差。
現場丈量及格局、動線
現場丈量不只是量牆面長寬,還應記錄樑柱、門窗、樓高等既有設備位置。中古屋與老屋還要注意牆面裂痕、漏水痕跡、地坪高低差及配電箱容量;這些條件都可能限制格局調整或增加基礎工程。
完成丈量後,設計師會進入平面配置階段,常見需要確認的尺寸包括:
- 主要走道是否保留約80~90公分以上
- 餐椅拉出後是否仍有通行空間
- 衣櫃、抽屜及房門能否完全開啟
- 冰箱、洗衣機與大型家電是否保留散熱及維修空間
- 掃地機器人、行李箱與清潔用品是否有固定收納位置
確認3D設計、施工圖面
平面配置確認後,會進一步討論色彩、照明、櫃體造型與表面材質。3D圖主要幫助屋主理解完成後的空間比例與視覺效果,但不能取代施工圖;真正供工班執行的圖面,通常還包括平面配置圖、天花板圖、燈具圖、水電配置圖、立面圖及細部尺寸圖。多數設計流程也會在3D效果與材料確認後完成施工圖,再依圖面編列工程報價。
牆面、門片或櫃體若希望呈現木紋、石紋、金屬或織物質感,也可在設計階段評估裝飾貼膜。BODAQ裝飾貼膜提供純色、木紋、石材、金屬與布紋等表面系列,可應用於合適的木作板材、金屬、玻璃及部分既有表面;但是否能直接施工,仍須先檢查基材平整度、牢固度與表面狀況。

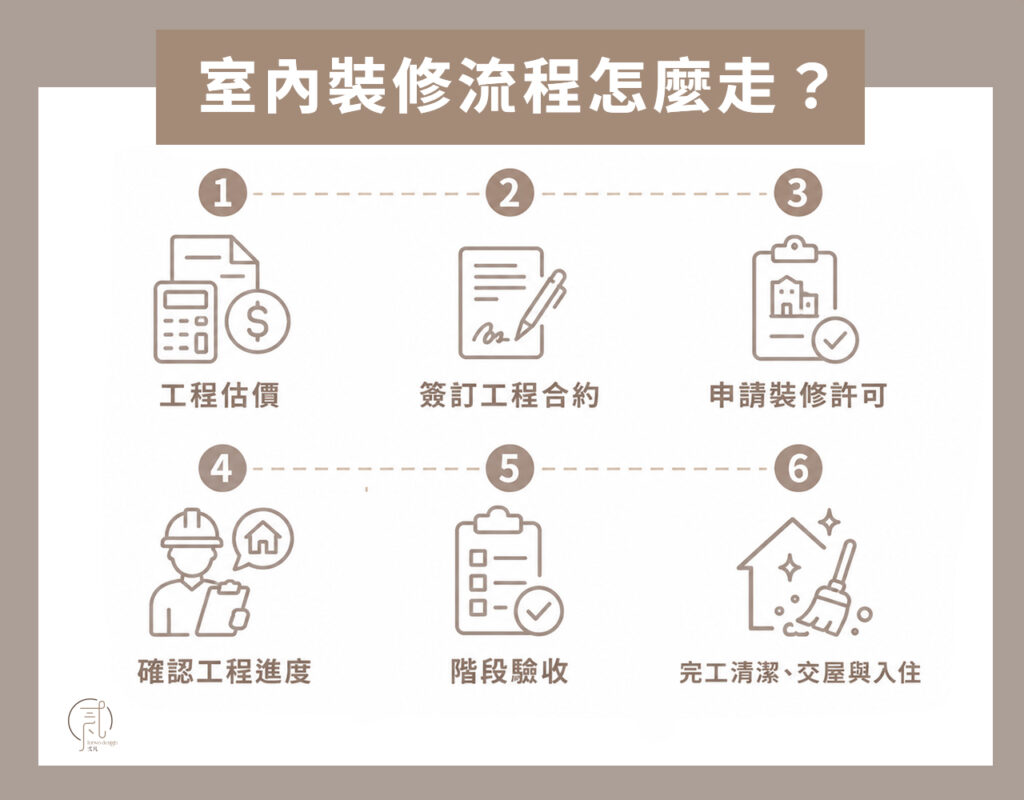

室內裝修流程怎麼走?6個執行階段
工程估價
工程估價應以雙方確認的施工圖面與材料規格為基礎,至少列出工程名稱、施作位置、數量、單位、單價、材料品牌、型號及施工方式。內政部的室內裝修契約範本也將實際工程費用建立在已確認的施工圖說上,而不是只憑口頭需求或初步概算。
簽訂工程合約
確認報價後,雙方應簽訂書面工程合約,內容至少包括施工範圍、總價、預定開工與完工日期、材料規格等。
付款不宜只依日曆日期安排,而應與實際工程進度連動,工程承攬契約範本採分階段付款設計,簽約金上限示例為工程總價5%,後續再依約定的施工節點、完工清潔及驗收結果支付;正式付款比例仍應依個案合約確認。
申請裝修許可
簽約後、正式施工前,應先確認工程是否涉及法定室內裝修。依現行規範,固定於建築構造體的天花板、內部牆面、高度超過地板面1.2公尺的固定隔屏,以及分間牆變更,都屬於可能需要審查的室內裝修範圍;壁紙、壁布、窗簾、家具及地氈等黏貼或擺設則不在該定義內。
確認工程進度
正式進場前,建議召開開工會議,確認施工圖版本、工期表、材料樣品等。常見服務流程也會在圖面、報價與合約完成後,才進入工程施工與現場管理。
屋主可要求工程端提供簡易進度表,至少標示:
- 預計開工與完工日期
- 各主要工種進場時間
- 材料確認與到貨期限
- 隱蔽工程檢查時間
- 系統櫃、廚具與設備安裝時間
- 完工驗收與缺失改善時間
階段驗收
驗收不應全部集中在工程結束後。水電管線、防水層及天花板內部等隱蔽工程,一旦封板或鋪設表面材料,後續就不容易檢查,因此建議依工程進度安排階段確認,並以照片留下管線與施工位置。每次階段確認可記錄三項內容:已完成工程、待改善問題及下一階段開工條件。
完工清潔、交屋與入住
主要工程完成後,通常還要經過初步清潔、總驗收、缺失修繕、複驗及細部清潔,才適合正式交屋。屋主不宜在第一次驗收當天就安排搬家,應預留修補與設備測試時間。
交屋時建議取得並確認:
- 完工與缺失改善紀錄
- 水電及管線位置照片
- 設備操作說明與保固資料
- 材料品牌、型號及備用料
- 鑰匙、門禁卡與遙控器
- 後續維修聯絡窗口
- 依法申請案件的室內裝修合格證明
室內裝修驗收怎麼做?
水電與隱蔽工程封板前驗收
水電配管完成後,應先依施工圖確認插座、開關、燈具、網路、給排水及大型設備的位置是否正確,並測試各迴路是否能正常通電、供水與排水。天花板或牆面封板前,建議拍照記錄管線走向、接頭位置及設備配置,避免日後鑽孔誤傷管線,也能作為維修依據。若現場施工位置與原圖不同,應同步更新圖面或留下正式變更紀錄。
泥作、防水與磁磚工程驗收
浴室、廚房與陽台完成防水後,不應立刻鋪設磁磚,而要先進行閉水或蓄水測試,確認樓下、鄰牆及管線周圍沒有滲漏。驗收時也要檢查排水孔位置、地坪坡度及牆角收邊,避免完工後出現積水。磁磚施工完成後,可檢查表面是否平整、接縫是否一致,有無明顯色差、破損或空鼓。牆面與地面交界、門檻及排水孔周圍,也是容易出現滲水與收邊問題的位置。
木作、油漆與系統櫃驗收
木作驗收應確認天花板、造型牆與固定櫃體的尺寸、水平及垂直度,並檢查板材接縫、轉角、維修孔和燈具孔位是否符合圖面。油漆可在自然光與室內燈光下,從正面及側面檢查是否有刷痕、裂縫、波浪、色差、透底或明顯補土痕跡。系統櫃則應逐一測試門片、抽屜、滑軌、鉸鏈及五金,確認開關順暢、縫隙一致,且不會與牆面、門框或其他設備互相碰撞。
室內裝修貼膜推薦:弍凡設計
室內裝修除了拆除、泥作與木作,也可依既有基材狀況評估較精簡的表面翻新方式。若牆面、櫃體或門片本身結構仍完整,只是顏色、紋理或整體風格不符合需求,裝飾貼膜可作為重新油漆、拆除重做之外的選項。
弍凡設計介紹
弍凡設計主要服務範圍為裝飾貼膜,以及展場、品牌快閃、舞台、百貨專櫃與商業空間等設計製作,針對裝飾貼膜,弍凡可協助評估預計施工的牆面、櫃體、門片或其他區域,確認表面是否適合貼膜翻新,並依空間配色、採光與風格提供花色選擇建議。弍凡為純材料販售,提供花色建議;全台亦有施做服務,可免費提供評估與場勘。
BODAQ裝飾貼膜
弍凡設計為韓國 BODAQ 裝飾貼膜的台灣經銷代理,產品包含純色、木紋、石紋、金屬及布紋等多種表面效果,相較直接更換天然石材、實木或金屬板,裝飾貼膜能以較薄的材料更新既有表面,適合局部改造、商業空間換裝及仍可繼續使用的櫃體翻新。
為提供高品質的表面翻新材料,弍凡設計引進韓國 BODAQ 室內建材貼膜,並取得台灣代理, BODAQ 貼膜在全球多個國家廣泛應用,具備 SGS 防焰一級認證,並通過無甲醛檢測。
BODAQ裝飾貼膜的主要特色包括:
- 花色與紋理選擇多元:可依空間配色挑選木紋、石紋、金屬、布紋或單色表面。
- 可應用於多種造型:依基材及施工條件,可使用於平面、轉角、柱面與部分曲面。
- 降低部分拆除需求:原有基材結構穩固且表面可處理時,不必一定整組拆除重做。
- 適合工期有限的空間:相較部分濕式工程或重新烤漆,貼膜較能集中安排現場施工。
- 採用導氣背膠設計:附件資料顯示,其背膠具有導氣結構,可協助施工時排出空氣,降低氣泡產生的機率。
常見問題
室內裝修流程通常需要多久?
一般住宅從需求討論、設計、報價到施工完成,建議預留約3~6個月。新成屋工程較單純,整體時間通常較短;若是老屋翻新、格局大幅變更、全面更新水電或使用大量客製材料,可能需要6個月以上。
裝修應該先找設計師,還是先決定預算?
建議先設定可負擔的總預算範圍,再尋找設計師討論如何分配。總預算不能只有工程費,還要納入設計費、家具、家電、冷氣、窗簾、清潔、搬家及預備金。初步預算確認後,設計師才能判斷哪些項目應優先處理,哪些造型或材料可依資金調整。
新成屋裝修也需要申請室內裝修許可嗎?
是否需要申請,不能只以新成屋或老屋判斷,而要看建築物用途及施工內容。依現行規定,固著於建築構造體的天花板、內部牆面、高度超過地板面1.2公尺的固定隔屏,以及分間牆變更,均屬法規所稱的室內裝修範圍;壁紙、壁布、家具及活動隔屏等黏貼或擺設則不在該定義內。
裝修施工期間可以臨時更改設計嗎?
可以,但任何變更都應先確認施工內容、增減金額及工期影響,再以書面追加減工程單記錄。若已完成水電、泥作或木作後才更改插座、櫃體或格局,可能需要拆除重做,也會牽動後續工班排程。
裝修完工後多久可以入住?
沒有所有案件都適用的固定天數。完工後應先完成設備測試、缺失改善、細部清潔與持續通風,再依使用材料、室內氣味及居住者狀況決定入住時間。若只是局部貼膜、油漆或櫃體更新,且完成清潔與通風,入住等待時間通常較短;若大量使用板材、黏著劑、油漆或新家具,則應增加通風時間。
總結
掌握室內裝修流程,應從需求、預算與圖面確認開始,依序完成報價、簽約、施工、階段驗收與交屋,才能降低返工、追加費用及工期延誤。若既有牆面、櫃體或門片結構完整,只想更新顏色與質感,可評估裝飾貼膜。弍凡設計可協助判斷施作區域是否適合貼膜,並提供BODAQ裝飾貼膜的花色與選色建議,讓空間翻新更有效率。
